Φωτοβολταϊκά



Net Billing

Παράξτε τη δική σας ενέργεια με φωτοβολταϊκά και ξεχάστε τους λογαριασμούς ρεύματος!

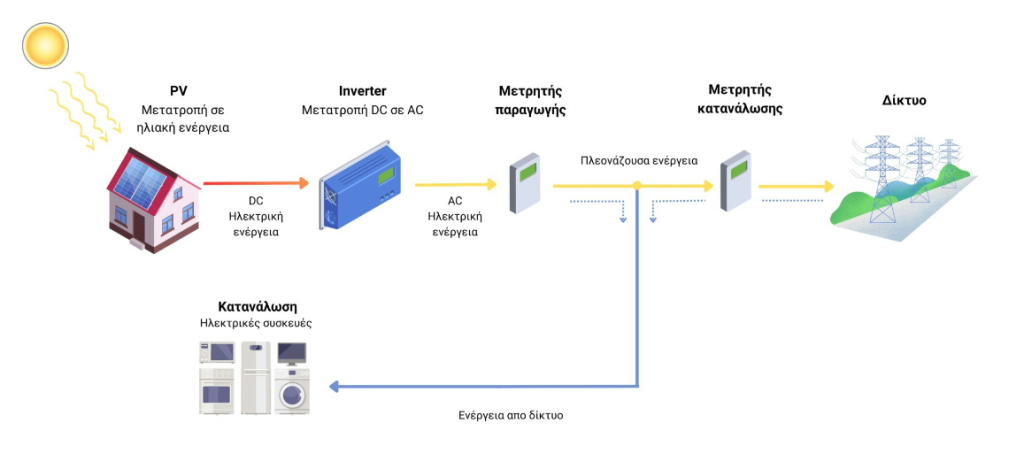

Το Net Billing αποτελεί μία σύγχρονη και αποτελεσματική λύση για να απαλλαγείτε από τα κόστη ηλεκτρικού ρεύματος για πολλές δεκαετίες. Πρόκειται για ένα σύστημα αυτοπαραγωγής, όπου η ενέργεια που παράγεται από ανανεώσιμες πηγές – όπως τα φωτοβολταϊκά – καταναλώνεται άμεσα από τον ίδιο τον χρήστη.

Σε αντίθεση με το Net Metering, στο οποίο η πλεονάζουσα ενέργεια «πιστώνεται» για μελλοντική χρήση, στο Net Billing το πλεόνασμα ενέργειας πωλείται στο δίκτυο και αποζημιώνεται με βάση την τιμή αγοράς. Όταν η ενέργεια που παράγετε δεν επαρκεί, καλύπτεται η ανάγκη από το δίκτυο, και το κόστος συμψηφίζεται με το ποσό της αποζημίωσης που λαμβάνετε για την πλεονάζουσα παραγωγή.

Το Net Billing είναι ιδανικό για νοικοκυριά και επιχειρήσεις που θέλουν να μειώσουν ή να μηδενίσουν τους λογαριασμούς ρεύματος. Επιπλέον, σε συνδυασμό με μια αντλία θερμότητας, μπορεί να καλύψει πλήρως και τις ανάγκες θέρμανσης και ψύξης, εξαλείφοντας σχεδόν εξ ολοκλήρου το ενεργειακό κόστος ενός κτιρίου.



🔹 Οφέλη του Net Billing
✔️Μείωση η και εκμηδενισμός του κόστους του ηλεκτρικού ρεύματος με γρήγορη απόσβεση επένδυσης με πίστωση στον λογαριασμό τους.

✔️Οι οικογένειες και οι μαστιζόμενες επιχειρήσεις μπορούν να ξεχάσουν το κόστος ρεύματος μια για πάντα!

✔️Δεν απαιτούνται μπαταρίες και έτσι το κόστος εγκατάστασης είναι χαμηλό ενώ η διάρκεια ζωής του συστήματος μεγάλη.

✔️Η περισσευούμενη ενέργεια που παράγεται αποζημιώνεται με την εκάστοτε τιμή χονδρικής του ρεύματος. Έτσι η παραγόμενη το καλοκαίρι ενέργεια από Φ/Β που περισσεύει (που δεν καταναλώνεται) να πιστώνεται στην κατανάλωση του χειμώνα (όπου η παραγωγή του Φ/Β θα είναι πολύ μικρότερη). Με αυτόν τον τρόπο το δίκτυο του ρεύματος παίζει τον ρόλο μιας τεράστιας και εντελώς Δωρεάν Μπαταρίας.

✔️Η αύξηση της τιμής πώλησης του ηλεκτρικού ρεύματος δεν είναι πλέον εχθρός, αλλά σύμμαχος. Όσο αυξάνεται η τιμή της kWh, τόσο πιο γρήγορα έρχεται το έτος της απόσβεσης των κεφαλαίων που επενδύθηκαν σε ένα Φωτοβολταϊκό σύστημα.



Αυτοπαραγωγή με ενεργειακό συμψηφισμό & εικονικό ενεργειακό συμψηφισμό

Η αυτοπαραγωγή ηλεκτρικής ενέργειας με ενεργειακό συμψηφισμό επιτρέπει σε ιδιώτες, επιχειρήσεις και ενεργειακές κοινότητες να παράγουν ηλεκτρική ενέργεια μέσω φωτοβολταϊκών σταθμών και να μειώνουν την κατανάλωση από το δίκτυο. Η διαδικασία διαφέρει ανάλογα με την ισχύ του σταθμού και αν διαθέτει ή όχι σύστημα αποθήκευσης.

Διαδικασία για σταθμούς έως 50 kW (ή έως 20 kW με αποθήκευση)
  1. Αίτηση σύνδεσης: Ο ενδιαφερόμενος υποβάλλει αίτηση στον Διαχειριστή του Δικτύου για την πρόθεση σύνδεσης του φωτοβολταϊκού σταθμού.

  2. Έλεγχος αίτησης: Ο Διαχειριστής εξετάζει την πληρότητα του φακέλου και ενημερώνει εντός 15 ημερών αν γίνεται δεκτή η σύνδεση.

    • Για σταθμούς έως 10,8 kW (τριφασική) ή 5 kW (μονοφασική), η μη απάντηση εντός 15 εργάσιμων ημερών ισοδυναμεί με αποδοχή.

  3. Σύμβαση σύνδεσης: Υπογράφεται η Σύμβαση Σύνδεσης και καταβάλλεται η σχετική δαπάνη εντός 60 ημερών.

    • Αν δεν απαιτούνται έργα δικτύου, η σύνδεση ολοκληρώνεται σε 1 μήνα.

    • Αν απαιτούνται έργα, η κατασκευή διαρκεί έως 4 μήνες (ΧΤ) ή 8 μήνες (ΜΤ).

  4. Σύμβαση ενεργειακού συμψηφισμού: Ο ενδιαφερόμενος υποβάλλει αίτηση στον προμηθευτή του ρεύματος για τον συμψηφισμό.

  5. Υπογραφή σύμβασης: Ο προμηθευτής υπογράφει τη Σύμβαση Ενεργειακού Συμψηφισμού εντός 15 ημερών.

  6. Αίτηση ενεργοποίησης: Ο ενδιαφερόμενος δηλώνει ετοιμότητα και ζητά την ενεργοποίηση του σταθμού.

  7. Ενεργοποίηση σύνδεσης: Ο σταθμός πρέπει να ενεργοποιηθεί εντός 12 μηνών (ή 30 μηνών αν πρόκειται για έργο μέσω διαγωνισμού). Η σύμβαση έχει διάρκεια 25 ετών.

Διαδικασία για σταθμούς άνω των 50 kW (ή άνω των 20 kW με αποθήκευση)
  1. Υποβολή αίτησης σύνδεσης: Ο ενδιαφερόμενος καταθέτει αίτηση στον Διαχειριστή του Δικτύου.

  2. Έλεγχος και προσφορά σύνδεσης: Ο Διαχειριστής εξετάζει το αίτημα και εκδίδει προσφορά σύνδεσης με κόστος και απαιτούμενες εργασίες. Η προσφορά ισχύει για 2 μήνες.

  3. Αποδοχή προσφοράς: Αν γίνει αποδεκτή η προσφορά, υποβάλλεται αίτημα για τη Σύμβαση Σύνδεσης.

    • Οι σταθμοί με ενεργειακό συμψηφισμό δεν απαιτούν εγγυοδοσία.

  4. Υπογραφή Σύμβασης Σύνδεσης: Με την καταβολή της σχετικής δαπάνης, ο Διαχειριστής ξεκινά την κατασκευή των έργων σύνδεσης.

    • Αν δεν απαιτούνται έργα, η σύνδεση γίνεται εντός 1 μήνα.

    • Αν απαιτούνται έργα, η ολοκλήρωση διαρκεί έως 4 μήνες (ΧΤ), 8 μήνες (ΜΤ) ή 18 μήνες αν απαιτείται επέκταση Υποσταθμού.

  5. Σύμβαση ενεργειακού συμψηφισμού: Ο ενδιαφερόμενος υποβάλλει αίτηση στον προμηθευτή για τον συμψηφισμό.

  6. Υπογραφή σύμβασης: Ο προμηθευτής υπογράφει τη σύμβαση εντός 15 ημερών.

  7. Αίτηση ενεργοποίησης σύνδεσης: Ο ενδιαφερόμενος δηλώνει ετοιμότητα για ενεργοποίηση του σταθμού.

  8. Ενεργοποίηση σύνδεσης: Πρέπει να πραγματοποιηθεί εντός της χρονικής ισχύος της προσφοράς σύνδεσης. Η σύμβαση ισχύει για 25 χρόνια.

Προτεραιότητα εξέτασης αιτήσεων

Σύμφωνα με τις ισχύουσες διατάξεις, οι αιτήσεις σταθμών με ενεργειακό συμψηφισμό εξετάζονται με προτεραιότητα έναντι άλλων αιτήσεων. Ο Διαχειριστής οφείλει να εκδώσει την προσφορά σύνδεσης τον επόμενο μήνα από την υποβολή της αίτησης. Σε περίπτωση αδυναμίας σύνδεσης, η αίτηση παραμένει σε εκκρεμότητα αν ζητηθεί από τον αιτούντα.
